各市(州)商務局:
為進一步完善全省電商供應鏈云倉服務體系,有效整合電商快遞物流,集聚電商企業,構建智慧倉配網絡,在全省各市(州)商務局申報的基礎上,結合2021年云倉項目建設情況,現就做好2022年電商供應鏈云倉服務體系項目建設有關工作安排如下。
一、工作目標
2022年在全省新增30個縣級節點倉項目,形成覆蓋全省“1+8+N”的智慧倉配網絡,進一步鞏固“鄉村集貨、云倉集單、數據互通、統倉共配”的電商供應鏈體系,為全省電商的高質量發展提供堅實保障。
二、建設內容及資金支持

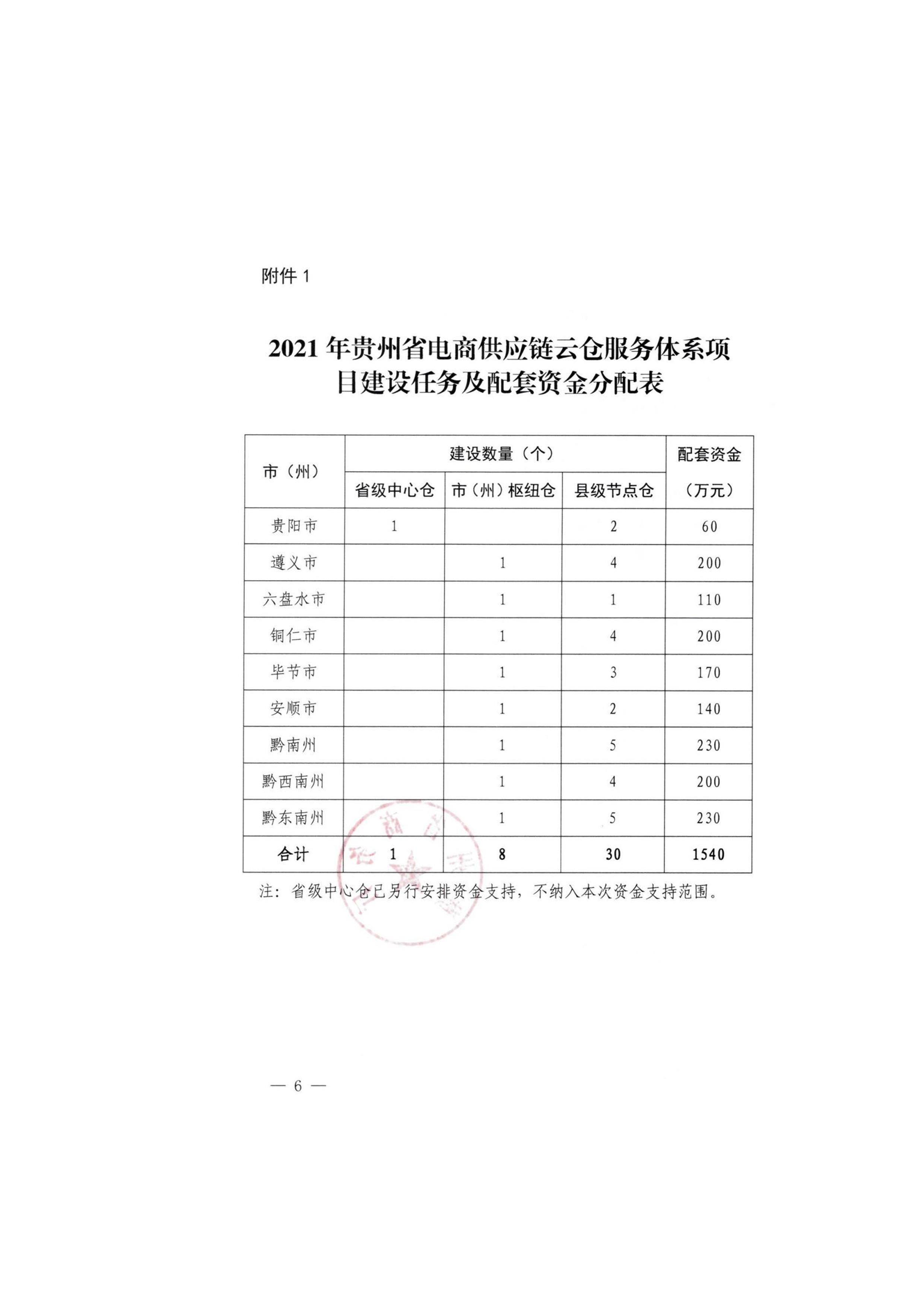

對照《省商務廳關于做好2021年貴州省電商供應鏈云倉服務體系項目建設工作的通知(黔商發〔2021〕5號)》文件相關標準和要求,結合轄區內未建設節點倉的縣(市、區)的實際發展現狀,組織新建或改建現有倉配場地,整合空置倉配資源,統一使用貴州省云倉管理系統并接入全省電商供應鏈云倉調度平臺實施一體化運營調度管理,實現數據信息共享,降低電商快遞物流成本的目的。原則上縣級節點倉建設規模不低于800平米,條件成熟的地方可配套建設冷庫及農產品加工中心。每個縣級節點倉補助資金30萬元,補助資金可用于整合電商快遞物流和集聚電商企業、云倉項目實體倉場地租賃以及完善必要運營設施設備等,不得用于土建項目、網絡交易平臺建設、購買流量、人員薪酬、辦公用車及工作經費。項目建設任務及配套資金分配詳見附件1。
三、工作要求
(一)加強指導,抓好運營管理。各市(州)商務局要督促指導云倉運營主體做好云倉項目后續的運營工作,立足降低電商快遞物流成本,為電商企業提供優質服務保障。結合實際情況制定本地云倉運營、管理、考核和激勵政策措施,建設與運營并重,促進云倉項目高效運行。

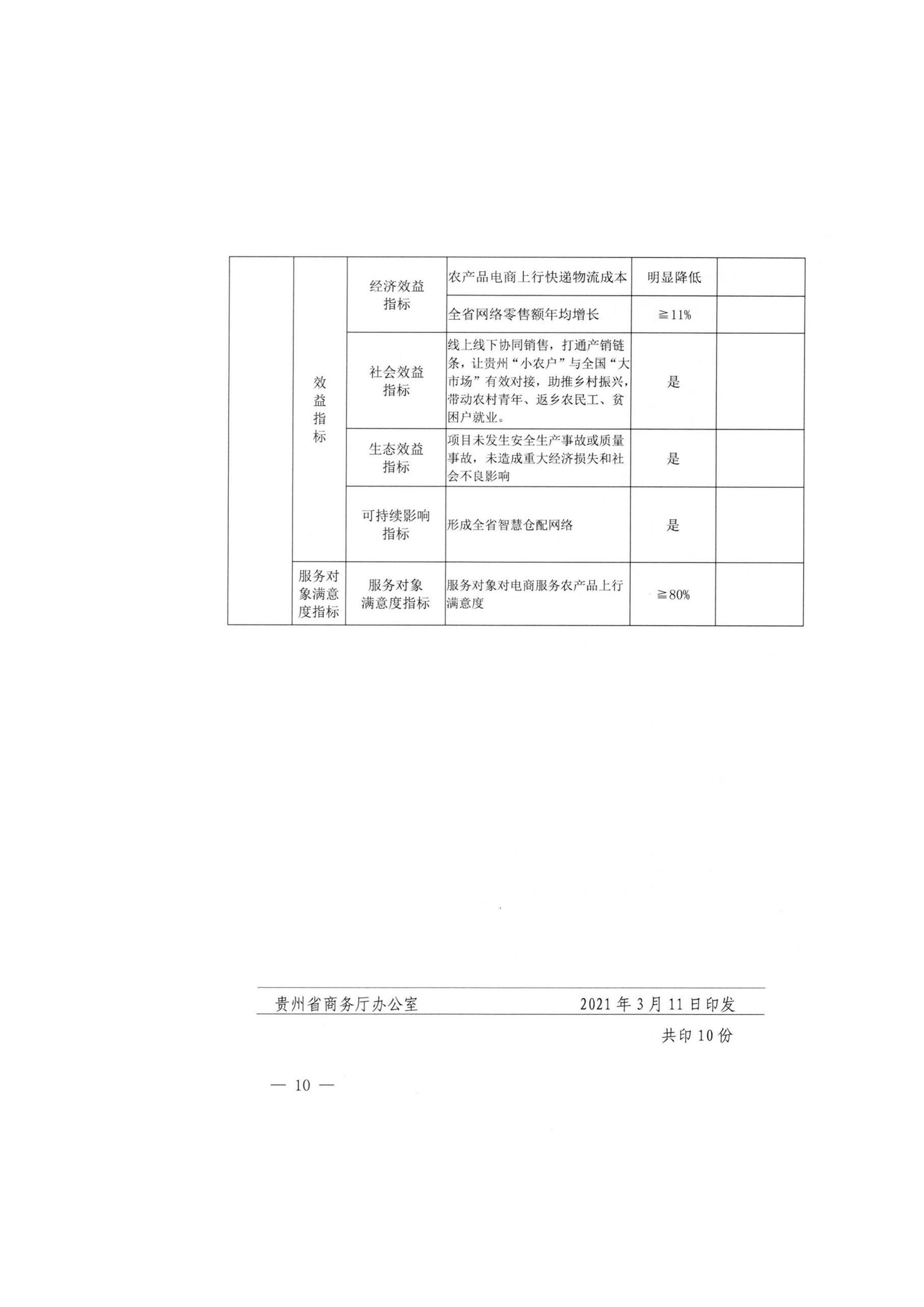

(二)強化責任,抓好項目實施。各市(州)商務局為云倉項目實施的第一責任主體,負責屬地云倉項目的建設、管理、驗收和資金撥付工作,要采取公平公正公開的方式盡快明確項目建設和運營主體,制定云倉項目建設工作方案,并于3月31日前報省商務廳備案;6月30日前項目總體建設進度完成50%以上;9月30前項目總體建設完成100%;10月31日前完成項目績效評價,并形成報告報省商務廳備案,省商務廳將結合實際情況對項目建設情況進行抽查、復核。各市(州)商務主管部門要根據項目驗收結果和績效評價情況,及時完成資金撥付,嚴禁擠占、挪用、虛列、套取補助資金。對前期納入電商示范縣項目建設還有存量資金未完全使用縣,不列入支持范疇。

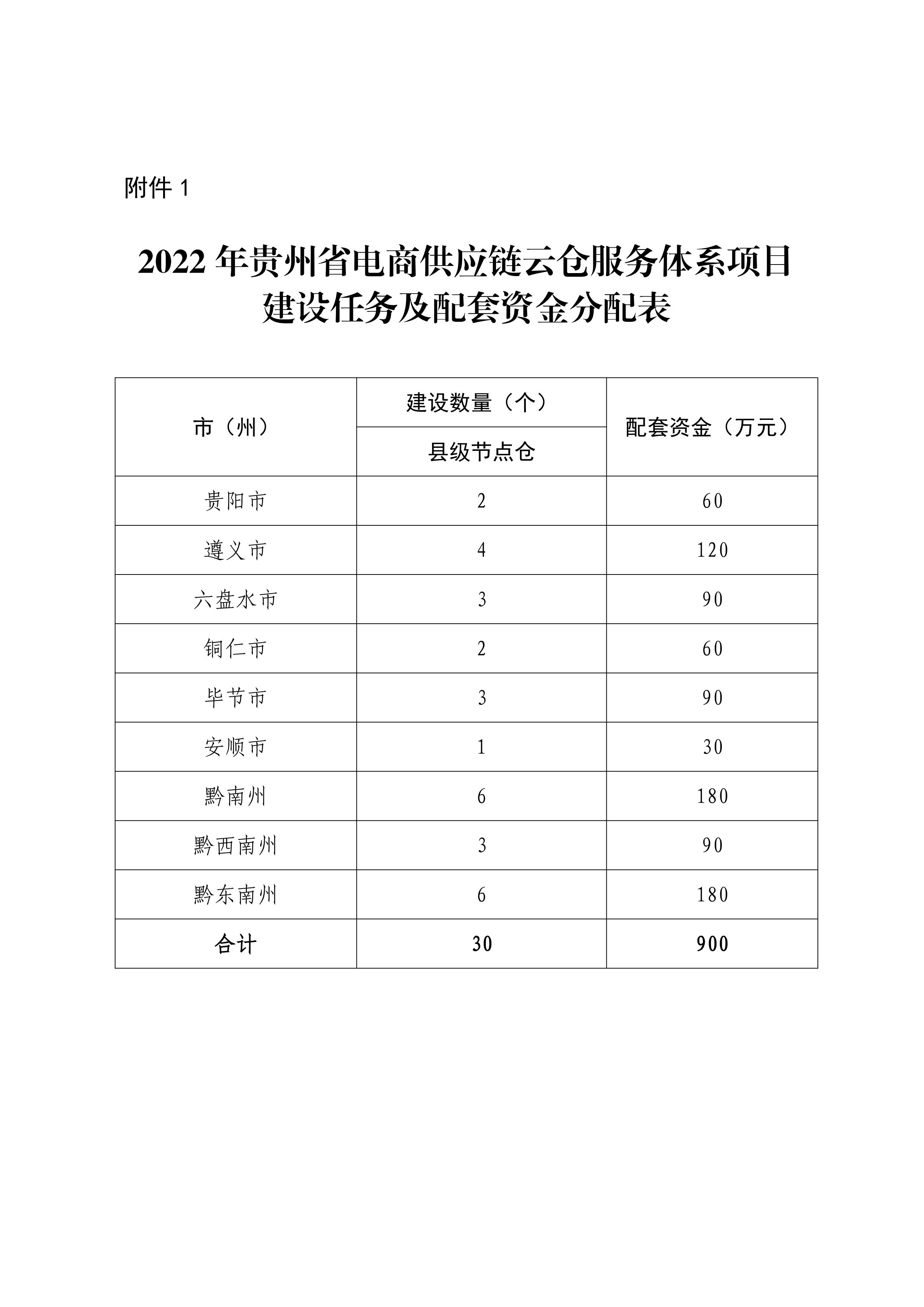

附件:1.2022年貴州省電商供應鏈云倉服務體系項目建設任務及配套資金分配表
2.貴州省2022年電商供應鏈云倉服務體系項目績效目標分解下達表
3.省商務廳關于做好2021年貴州省電商供應鏈云倉服務體系項目建設工作的通知(黔商發〔2021〕5號)
2022年2月21日
(聯系人:陸競進,聯系電話:8855619)
來源:貴州省商務廳
